8月15日9時,云貴項目部中緬管道燕樓(貴陽)-惠水-長順天然氣支線管道工程最后9.7公里花溪段正式復工,標志著國家管網黔南州天然氣縣縣通工程進入最后攻堅階段。
據悉,該工程復工段管線長約9.7公里,管徑323毫米,沿線多山地、丘陵地貌,翻越50度以上高陡坡5處,石方段約4.5公里。面對地形條件復雜、氣候環境多變、征地難度大等問題,該項目部就施工方案、陡坡施工組織了多輪會(huì )審、論證,并對施工設備、物資材料等做了充分準備,確保施工順利推進。
2023年5月以來,受各類因素制約,該段管線始終處于停工狀態。今年7月初,在政府、業主及項目部的共同努力下,花溪段達到復工條件。經過一個月的精心組織,云貴項目部高效完成了開工前各項條件確認以及資源調動等籌備工作,并提前完成了全線的測量放線及地面附著物清點,為后續征地手續辦理提供了有力保障。

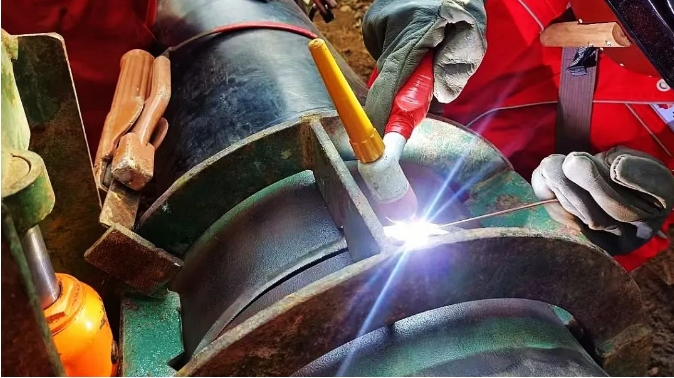

隨著工程正式復工,云貴項目部將全力推進施工進度,力爭在11月底完成該段線路的整體焊接任務,為貴州省黔南州長順縣天然氣順利貫通貢獻油建力量。
